〔2023〕第1期
指挥部综合部编 | 2023年3月20日 |
【简讯】
3月13日,搬迁改造项目部召开周例会。项目总指挥张卫民、副总指挥姜自成、执行指挥高二飞及有关部门负责人参加会议。
3月13日下午,项目部召开仪表阀采购模式、碳化塔设备交货等专题研究会。项目总指挥张卫民、副总指挥姜自成、执行指挥高二飞及有关部门负责人参加会议。
3月14日,项目总指挥张卫民、执行指挥高二飞、总调度李正国赴燕尾港临港产业园管委会,与灌云县人大主任、管委会书记掌文胜就推进华能公司供汽谈判、职工宿舍用地确定等事宜进行商谈。
3月15日,执行指挥高二飞赴燕尾港临港产业园管委会就华能供汽等事宜,与管委会、华能公司举行三方会谈。
3月16日上午,碱业公司副总经理、项目执行指挥高二飞赴天津天辰设计工程公司对接项目设计相关事宜。双方就关键线路图纸、设备返资及请购相关事宜等达成共识。
天辰公司表示尽最大努力,尽快完成返资和图纸确认,全力以赴推进设计,抢抓出图进度并满足施工需要。确保三月底出完联碱片区部分一层结构施工图;本周内将合成氨片区落后于出图计划节点的补上。
结构专业共有260余项出图计划。其中,联碱片区占170余项,合成氨片区占90余项。上周联碱片区共计完成15项出图计划,合成氨片区共计完成12项出图计划。截至目前,联碱片区完成总出图计划的35%;合成氨片区完成总出图计划的30.1%;其余专业出图陆续提交中。
(一)整体形象进展
上周共完成桩基补桩18316米;地管施工2904米;建筑安装工程施工按计划有序推进。

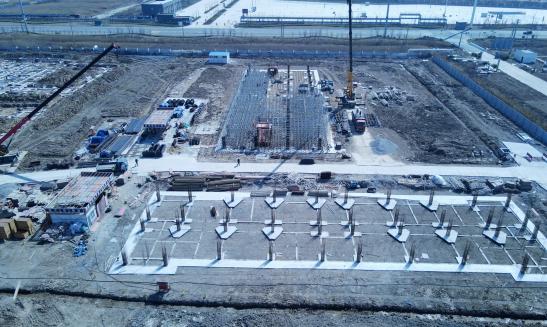

合成氨片区施工实录

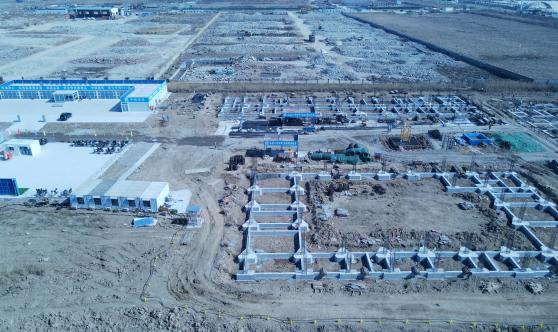

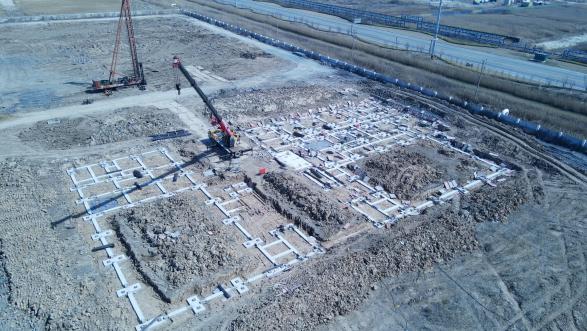

联碱片区施工实录
(二)分部分项工程进展
1、桩基施工
上周完成440污水回用、550压缩及冷冻装置、531轻灰装置、402净水站、730低温甲醇洗、534碱包装及储运共计6个装置的单体打桩。本周共补桩18316米,截至本周南、北区共沉桩512736米,其中南区共计沉桩323991米,北区共计沉桩188745米。
2、地管施工
(1)联碱片区
上周完成消防水管线开挖铺设333米,循环水管线433米,雨水管线166米。截至目前,联碱片区累计完成地管施工14050米,完成总量的64%。
(2)合成氨片区
上周完成消防水管线开挖铺设896米,循环水管线214米,雨水管线862米。截至目前,合成氨片区累计完成地管施工13360米,完成总量的72.5%。
3、建筑工程施工
(1)合成氨Ⅰ标段103综合楼进行搭设防护架、支撑架及楼梯模板施工;102食堂浴室进行桩头板焊接锚固筋,承台及联系梁钢筋绑扎。
(2)联碱Ⅰ标段101b联碱办公楼进行承台及联系梁防腐;152中心控制室进行承台及联系梁浇筑后养护;151化验中心进行桩头板焊接锚筋,承台及联系梁钢筋绑扎;340机电仪维修厂房进行地基垫层浇筑后养护。
(3)3月18日,联碱Ⅱ、Ⅲ标段施工队伍入场施工,开展坑基开挖,各项工作有序推进中。
上周完成第十三期普通设备招标文件起草,计划近期组织招投标;完成7项设备、物资采购合同的签订。截至目前,累计完成采购招标160项,1555台(套),总计合同金额159384.53万元。
