指挥部综合部编 | 2023年4月24日 |
【简讯】
4月17日上午,搬迁改造项目部召开周例会。项目总指挥张卫民、副总指挥姜自成、执行指挥高二飞及有关部门负责人参加会议。
4月17日上午,项目部举行2023年度HSE目标责任状签约仪式。签约仪式上,在项目总指挥张卫民的见证下,项目副总指挥姜自成与项目执行指挥高二飞进行签约;在项目总指挥、项目副总指挥见证下,项目执行指挥与各部门主要负责人进行了责任状签约。目标责任状签约后,合成氨片区、联碱片区主要负责人吴小云、王统团分别做表态发言。最后,项目总指挥张卫民、副总指挥姜自成分别对安全管理工作提出要求。
4月17日下午,项目部组织召开设计出图进度滞后研讨会。项目总指挥张卫民、执行指挥高二飞及有关部门负责人参加会议。
4月18日上午,项目部组织召开智能工厂建设及数字化交付实施计划专题讨论会。项目总指挥张卫民、执行指挥高二飞及有关部门负责人参加会议。
4月18日下午,项目部组织召开与辽宁新华阳伟业装备制造有限公司就推进设备如期交货期事宜工作会议。辽宁新华阳伟业装备制造有限公司主要领导,项目副总指挥姜自成、执行指挥高二飞出席会议,项目部有关部门负责人及业主方律师参加会议。
4月21日上午,市住建局党委委员、市地震局副局长、二级调研员孙业志一行到项目部开展地震安全性评价调研。项目执行指挥高二飞及有关部门负责人参加会议。
联碱及总体院完成全厂供电电气道路埋管图、气防站等26个主项防雷接地平面图、照明系统图;结构专业7项备料版转施工版。
合成氨院完成2项结构专业备料版转施工版;完成17个主项防雷接地平面图。
(一)整体形象进展
上周共完成桩基补桩6575米;地管施工920米;建筑安装工程施工按计划有序推进。

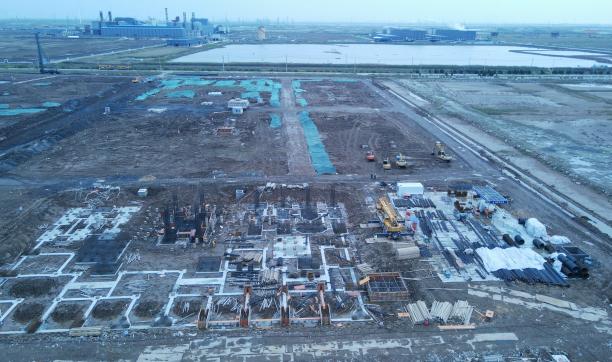

合成氨片区施工实录

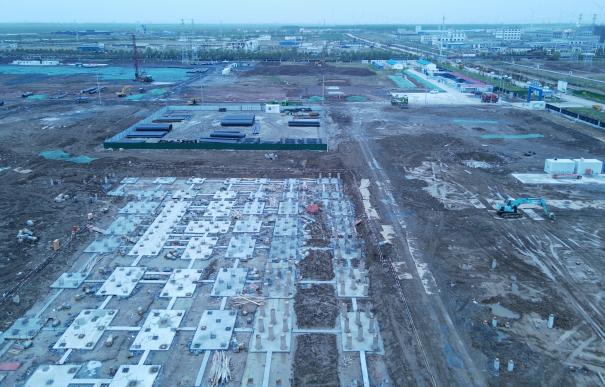

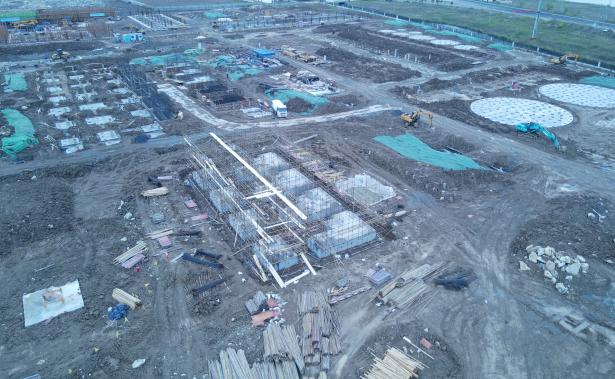

联碱片区施工实录
(二)分部分项工程进展
1、桩基施工
完成083全厂外管道、535成品库房共计2个装置的单体打桩。本周共补桩6575米,截至本周南、北区共沉桩597117米,其中南区共计沉桩389787米,北区共计沉桩207330米。
2、地管施工
⑴联碱片区
完成消防管线开挖铺设300米,后期雨水管线开挖铺设448米。截至目前,联碱片区累计完成地管施工17715米。
⑵合成氨片区
完成消防管线开挖铺设92米,雨水管线开挖铺设80米。截至目前,合成氨片区累计完成地管施工14914米.
3、建筑工程施工
⑴联碱一标段完成340机电仪维修厂土方回填;534碱包装及储运装置桩头打磨,承台钢筋绑扎;532重灰工段4台煅烧炉底层1.2米砼浇筑;531轻灰煅烧炉基础1.5m层钢筋绑扎,510重碱车间滤过厂房、碳化塔基坑开挖。
⑵联碱二标段完成161基础钢筋绑扎;611盐硝车间基础垫层、610原卤桶B、澄清桶B、精卤桶A、B浇筑;523结晶分离垫层浇筑、612芒硝垫层浇筑;610原卤桶B、610精卤桶A、610澄清桶B、610精卤桶B钢筋绑扎。
⑶联碱三标段完成118停车办公区基础开挖,脱盐水站水箱、供水及消防泵房水罐、塔吊基础垫层浇筑,污水回用调节池开挖。
⑷合成氨一标段完成合成氨办公楼三层楼面模板搭设,支设二层立柱模板;综合楼支设三层板面模板,绑扎三层框架梁;食堂浴室承台基础梁防腐;备品备件库绑扎并浇筑承台基础梁。
⑸合成氨二标段完成合成氨循环水站水池侧土方挖取;气化框架浇筑部分垫层模板;煤浆制备绑扎承台钢筋;其余单体:测量原始地貌标高,计划本周开挖。
⑹合成氨三标段完成甲醇罐区罐体基础钢筋绑扎;变换装置完成1#、2#框架基础梁钢筋绑扎;燃料气焚烧炉完成基础垫层浇筑;完成氨库基坑土方开挖,准备浇垫层。
上周完成设备招标提案2项;新增采购计划6项;比价采购1项;竞争性谈判3项。截至目前,累计完成采购招标179项,2730台(套),总计合同金额165155.94万元。
<
