连云港碱业有限公司搬迁升级改造项目周工作简报(第七期)

发布时间:2023-05-06

连云港碱业有限公司搬迁升级改造项目

周工作简报

〔2023〕第7期

指挥部综合部编  2023年5月4日

【简讯】

一、指挥部工作动态

例会

4月24日上午,搬迁改造项目部召开周例会。项目总指挥张卫民、副总指挥姜自成、执行指挥高二飞及有关部门负责人参加会议。

18a80f4fc6a0bc6116dad83a1a0a8c3

4月26日上午,项目部于山西安装施工方会议室召开专项施工推进会。项目总指挥张卫民、执行指挥高二飞、山西安装主要负责人及项目部有关部门负责人参加会议。

7b5ed73ad042faec8c2d451d00cc5d0

4月26日上午,南方碱厂曾总一行赴搬迁改造项目部学习交流搬迁项目经验。公司项目部、生产准备部有关负责人参加会议。

ba8175852a571461054825c2257107e

4月27日下午,项目部组织召开节日期间项目推进问题排查会会议。项目总指挥张卫民、执行指挥高二飞及有关部门负责人参加会议。

355e35d3afa4c7de34218727622f652

4月28日上午,灌云县县委副书记朱彬一行赴搬迁改造项目施工现场考察调研项目施工进展情况。项目执行指挥高二飞出席陪同调研

33cd5ab3a95a9316bcfc3e4a9f0e48b

a74c0bb8a52aca4dc2d5c8c6ba58043

4月29日上午,项目副总指挥姜自成、项目执行指挥高二飞及有关部门负责人深入项目施工现场,对现场六个主标段施工情况、人员配备情况进行检查、督查。

二、设计工作开展情况

结构专业共有260余项出图计划。其中,联碱片区占170余项,合成氨片区占90余项。上周联碱片区共计完成25项出图计划,合成氨片区共计完成6项出图计划。截至目前,联碱片区完成总出图计划的77%;合成氨片区完成总出图计划的63.2%;其余专业出图陆续提交中。

三、工程实施推进情况

(一)整体形象进展

上周共完成桩基补桩1732米;地管施工506米;建筑安装工程施工按计划有序推进。

111

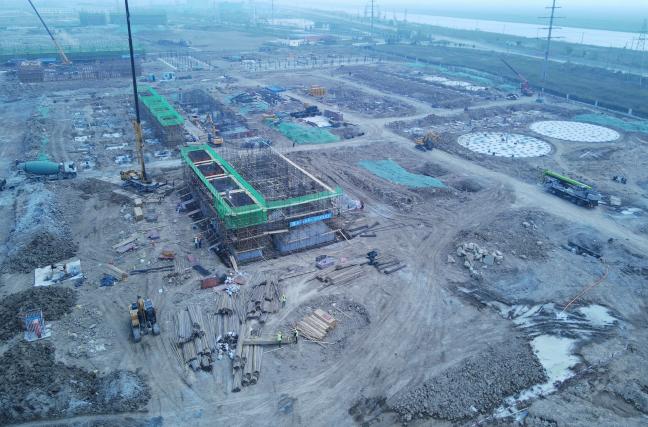

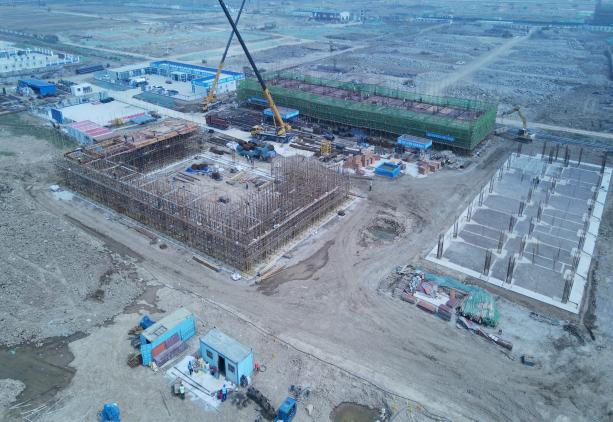

合成氨片区施工实录

12

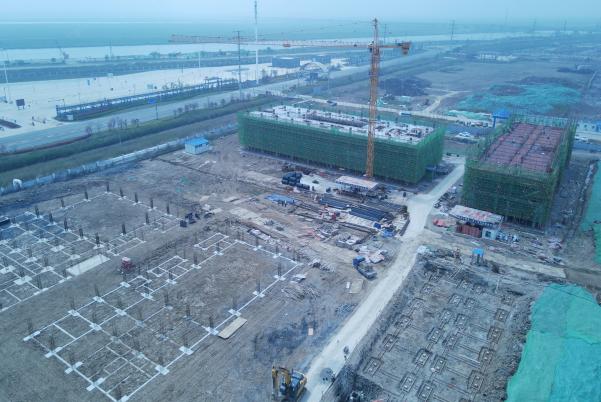

联碱片区施工实录

(二)分部分项工程进展

1、桩基施工

完成401取水站、583联碱外管共计2个装置的单体打桩。本周共补桩1732米,截至5月4日南、北区共沉桩600916米,其中南区共计沉桩393586米,北区共计沉桩207330米。

2、地管施工

⑴联碱片区

完成消防管线开挖铺设217米,后期雨水管线开挖铺设217米。截至目前,联碱片区累计完成地管施工18151米。

⑵合成氨片区

完成消防管线开挖铺设48米,雨水管线开挖铺设24米。截至目前,合成氨片区累计完成地管施工14989米.

3、建筑工程施工

⑴联碱一标段完成联碱办公楼二层板筋绑扎,预埋孔安装,加固造型及梁底模板;152中央控制室铺二层梁板模板,绑一层柱筋,外架上三步架并挂网;151化验中心基础回填结束;340机电仪维修厂外架垫层浇筑完成;280b换热站(南区)基础回填结束;534碱包装及储运装置基础连梁完成100%;532重灰工段;西边4个基础墩浇筑混凝土50%,重灰设备基础组模80%;531轻灰厂房垫层浇筑完成,桩头破除完成,桩锚固筋等桩验收完接着焊接;531轻灰煅烧炉炉尾模板加固完成,炉头模板正在加固炉口模板加固,炉尾ABC浇筑完成;510重碱车间滤过基础挖土方完成90%,截桩完成50%,重碱基础开挖;508机柜间;基础垫层浇筑完成,桩头打磨清理完成,施工放线完成;509机柜间基础钢筋完成80%。

⑵联碱二标段完成612芒硝输送车间1-2轴基础砼养护,模板拆除100%;610卤水精制澄清桶A柱梁钢筋绑扎完成,模板搭设完成80%,澄清桶B柱梁钢筋绑扎完成30%,框架土方开挖完成40%,610土方回填完成90%。161露天库:A轴基础养护;B轴基础防腐完成10%;523结晶分离:B/C独立基础梁底模板安装完成60%,罐区基础钢筋绑扎完成10%;完成集油器垫层浇筑。完成塔吊基础浇筑。614循环水:水池:水池桩头焊接锚固筋45%、垫层砼浇筑;524干铵工段:便道修筑完成90%,干铵炉基础土方开挖;562联碱循环水:土方开挖完成90%。

⑶联碱三标段完成420脱盐水站基础垫层完成,钢筋加工完成30%;小苏打装置开挖完成,塔吊浇筑完成;脱盐水站7个水箱基础已浇筑4个,其余3个钢筋完成;402净水站加药间垫层完成,钢筋完成50%;402反应沉淀池、V型滤池垫层完成;调节池垫层完成,底板钢筋绑扎完成30%;清水池垫层完成;污水处理及污水回用塔吊基础浇筑完成;430污水处理浓缩池、污泥厂房垫层完成,桩头锚固钢筋焊接完成;430好氧池定位放线完成,开挖完成30%;118停车办公区垫层完成;810火炬基础开挖完成50%;事故水池打设钢板桩第一层取土完成80%。

⑷合成氨一标段完成合成氨办公楼二层立柱浇筑,三层楼面绑扎钢筋,预埋水电管线;综合楼三层楼面钢筋绑扎、浇筑完成;食堂浴室防腐结束并回填;备品备件库承台基础梁刷涂防腐;钢结构定货。气防站挖取基坑土方,过送桩基砌砖,支设垫层模板;厂前区变电所挖取基坑土方,桩基大小应变检测 。

⑸合成氨二标段完成合成氨循环水站桩基打磨,焊接锚固筋;气化框架完成气化装置垫层浇筑、基础钢筋绑扎30%;煤浆制备完成基础钢筋绑扎,模板支设70%,深坑基础浇筑完成。164临时渣库开挖完成60%。

⑹合成氨三标段完成甲醇罐区、A罐基础预埋螺栓孔定位放线、B罐基础模板安装80%;完成燃料气焚烧炉基础模板安装90%;完成氨库A罐基础底板混凝土浇筑;完成B罐基础底板冷却水管安装;完成C罐基础底筋绑扎20%。

四、物资采购开展情况

上周完成设备招标提案2项;新增采购计划6项;比价采购15项;竞争性谈判11项。截至目前,累计完成采购招标183项,2932台(套),总计合同金额169052.02万元。
