连云港碱业有限公司搬迁升级改造项目周工作简报(第八期)

发布时间:2023-05-19

连云港碱业有限公司搬迁升级改造项目

周工作简报

〔2023〕第8期

指挥部综合部编 2023年5月15日

【简讯】

一、指挥部工作动态

21203697642f4340ad310b1b1681a95

5月4日上午,搬迁改造项目部召开周例会。项目总指挥张卫民、副总指挥姜自成、执行指挥高二飞及有关部门负责人参加会议。

5月8日上午,项目部于三化建会议室召开现场施工专题会。项目总指挥张卫民、副总指挥姜自成、执行指挥高二飞,监理、审计、检测及各参建单位主要负责人及项目部有关部门负责人参加会议。

4R7A8021

5月8日下午,项目部于现场会议室召开合成氨部职工座谈会。项目副总指挥姜自成及合成氨部全部人员参加会议。

696A0066

5月9日下午,项目部于施工现场会议室召开剩余未采购物资采购方式讨论会。项目总指挥张卫民、执行指挥高二飞等有关部门负责人参加会议。

二、设计工作开展情况

联碱及总体院:提交煤储运变电所结构图,503、601变电所等基础图升版,562联碱循环水站、440污水回用全部结构图,583全厂外管廊、160编织袋库基础图,剩余部分建筑图,剩余部分防雷接地图。

合成氨院:提交752 联合压缩厂房部分基础图、720变换 2#3#框架上部结构图、730低温甲醇洗25.5米层结构图。

三、工程实施推进情况

(一)整体形象进展

截至上周,桩基补桩工作已全部完工;地管施工739米;建筑安装工程施工按计划有序推进。

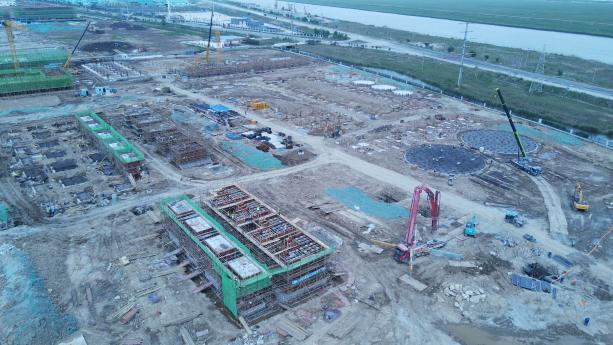

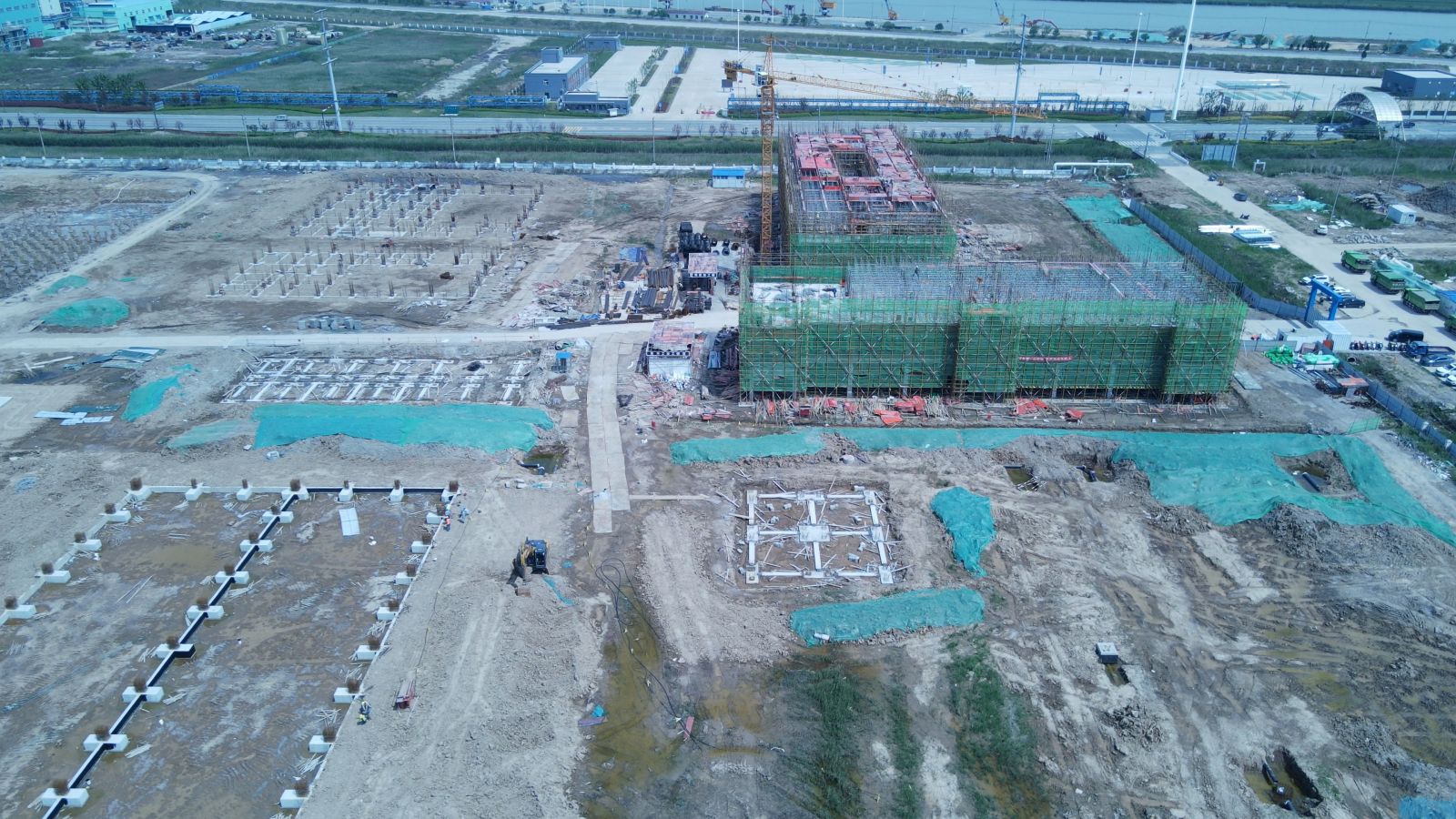

北区1 北区2

合成氨片区施工实录

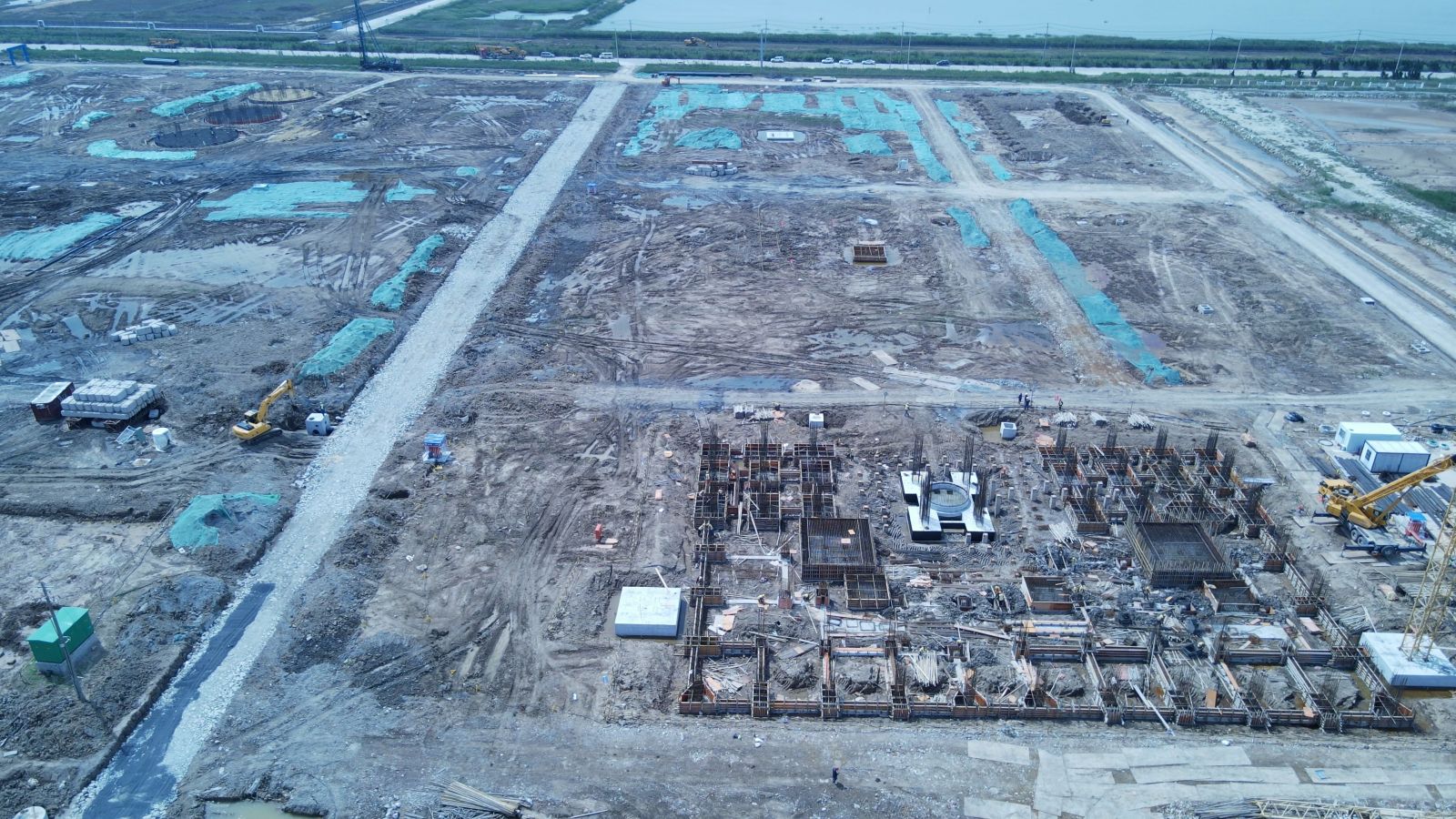

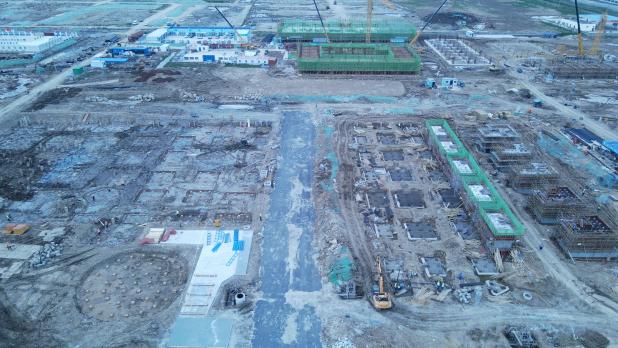

南区1 南区2

联碱片区施工实录

(二)分部分项工程进展

1、地管施工

⑴联碱片区

完成消防管线开挖铺设317米,后期雨水管线开挖铺设317米。截至目前,联碱片区累计完成地管施工19223米。

⑵合成氨片区

完成消防管线开挖铺设51米,雨水管线开挖铺设54米。截至目前,合成氨片区累计完成地管施工15094米。

2、建筑工程施工

⑴联碱一标段施工完成101b联碱办公楼一层柱、二层板浇筑养护、外架搭设、二层柱筋绑扎;完成340机电仪维修厂内架搭设;完成280b换热站(南区)基础防腐;完成534碱包装及储运装置基础钢筋绑扎;完成532重灰工段4台煅烧炉基础1.2m层以上浇筑,4台煅烧炉炉前基础拆模;完成531轻灰煅烧炉基础1.5m层以上基础浇筑,5台煅烧炉炉前基础拆模;531轻灰厂房基础承台钢筋绑扎、模板安装及加固完成总量的80%;534碱包装及储运装置基础钢筋绑扎完成总量的80%;完成510重碱车间滤过厂房承台垫层浇筑、破桩头及定位放线;蒸吸工段非标设备基础开挖完成总量的40%;508机柜间基础承台钢筋绑扎、模板安装加固完成总量的50%;完成509机柜间基础钢筋绑扎、承台混凝土浇筑。

⑵联碱二标段施工完成612芒硝输送包装车间1-2轴基础防腐完成100%;610澄清桶B梁筋绑扎完成50%;610澄清桶B梁筋绑扎完成50%,模板安装完成100%,框架土方开挖完成100%;161露天库A、B轴基础防腐完成100%;523结晶分离工段:框架B/C轴梁底模板安装完成100%(A轴桩偏移待设计方案),罐区基础钢筋绑扎完成30%;614循环水水池桩头焊接锚固筋完成100%,水池筏板钢筋完成23t;524干铵工段便道修筑完成100%,土方开挖;562联碱循环水土方开挖完成100%,破桩完成,垫层模板安装完成。

⑶联碱三标段施工完成小苏打装置垫层浇筑;完成脱盐水站7个水箱基础浇筑;完成402反应沉淀池、V型滤池垫层浇筑,开始锚固筋焊接;完成调节池底板钢筋绑扎,清水池底板钢筋加工;完成430污泥厂房基础钢筋绑扎;118停车办公区钢筋绑扎完成总量的50%;事故水池开挖完成总量的40%。

⑷合成氨一标段完成101a合成氨办公楼三层支模板;103综合楼三层梁板钢筋绑扎;157备品备件库预埋地脚螺栓完成100%、承台地梁防腐完成100%;食堂浴室±0.00mm砌筑材料进场;气防站承台地梁模板安装完成100%;厂前区变电所承台地梁模板安装完成100%。

⑸合成氨二标段完成711煤浆制备深基坑区域基础钢筋绑扎,基础养护;820合成氨装置循环水站吸水池2基础浇筑,塔下水池1基础钢筋绑扎完成30%;164临时渣库基础钢筋绑扎,基础钢筋制作;762空压-压缩机厂房桩头破除,基础钢筋制作;763空分后备系统场地平整,垫层支模;159危废暂存间基坑开挖;761空分-冷箱基础钢筋绑扎。

⑹合成氨三标段完成754氨库A罐基础柱浇筑,B罐框柱箍筋安装,C罐框柱箍筋安装;720变换3#框架基础防雷接地焊接30%,3#框架管廊防雷接地;771甲醇罐区A/B罐基础混凝土覆盖草席养护;201焚烧炉按照设计图纸变更,基础梁整改60%;低温甲醇洗第一层土方开挖70%;合成氨事故池第一层土方开挖20%。

四、物资采购开展情况

上周新增采购计划6项;比价采购2项。截至目前,累计完成采购招标189项,3646台(套),总计合同金额170488.11万元。
