连云港碱业有限公司搬迁升级改造项目周工作简报(第九期)

发布时间:2023-05-31

连云港碱业有限公司搬迁升级改造项目

周工作简报

〔2023〕第9期

指挥部综合部编  2023年5月22日

【简讯】

一、指挥部工作动态

123

5月15日上午,搬迁改造项目部召开周例会。项目总指挥张卫民、副总指挥姜自成及有关部门负责人参加会议。

696A0221

5月16日下午,项目部召开新厂办公区功能布局方案讨论会。项目执行指挥高二飞及有关部门负责人参加会议。

696A0259

5月17日上午,项目部召开参建单位缺员处置讨论会。项目总指挥张卫民、副总指挥姜自成、执行指挥高二飞及有关部门负责人参加会议。

5月17日上午,项目部召开施工安全质量进度考核方案

讨论会。项目总指挥张卫民、副总指挥姜自成、执行指挥高二飞及有关部门负责人参加会议。

5月18日上午,项目部召开综合服务中心设计提报会。项目总指挥张卫民、副总指挥姜自成、执行指挥高二飞及有关部门负责人参加会议。

二、设计工作开展情况

联碱院及总体院:提交526冷冻工段、550压缩及冷冻装置、583联碱外管、510蒸吸装置设备、540小苏打装置等基础图;提交531轻灰一层、二层,501、503变电所,610上部结构图升版以及部分装置电气施工图。目前还有535成品库房基础图未提交。

合成氨院:提交711煤浆制备单元35/41米框架上部结构施工图、720变换单元2#框架19.5米上部结构施工图、271筒仓基础图。

三、工程实施推进情况

(一)整体形象进展

上周完成地管施工174米;各标段施工按计划有序推进中。

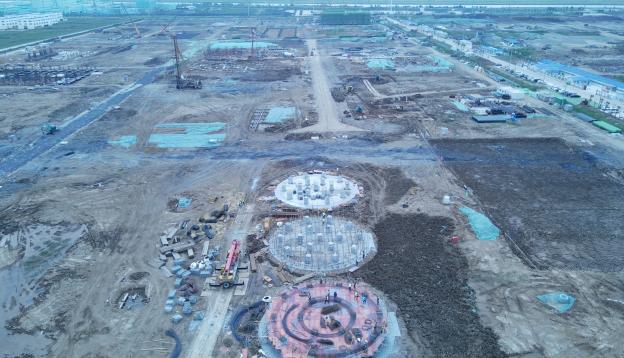

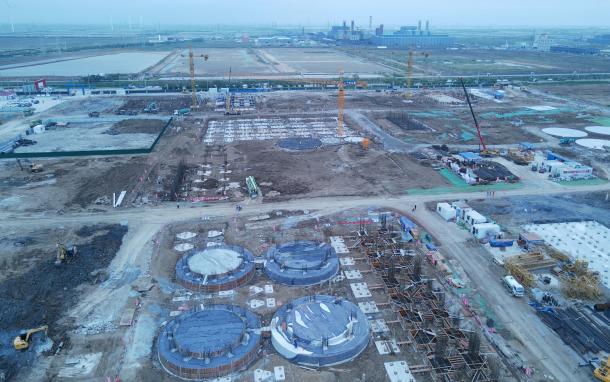

北区1北区2

合成氨片区施工实录

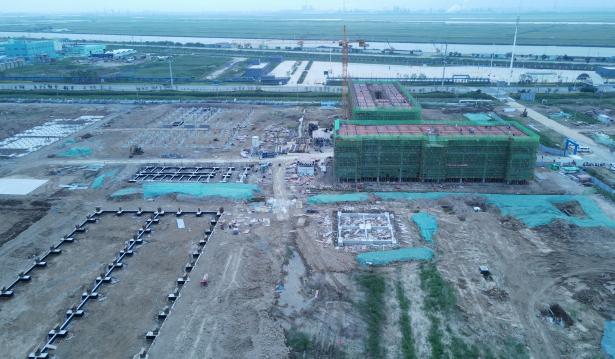

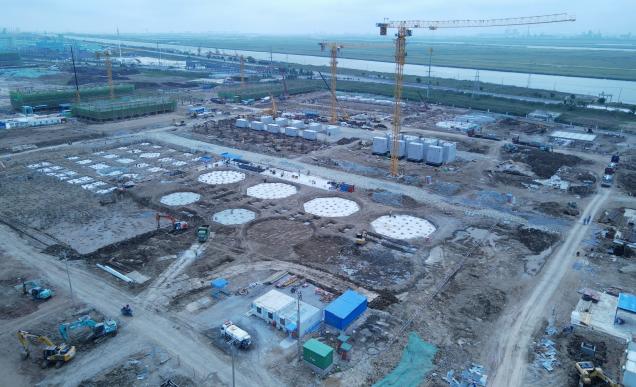

 南区3南区1

联碱片区施工实录

(二)分部分项工程进展

1、地管施工

⑴联碱片区

完成消防管线开挖铺设42米,雨水管线开挖铺设42米。截至目前,联碱片区累计完成地管施工19307米,完成总量87.6%。

⑵合成氨片区

完成消防管、生活水管、泡沫管线共计42米,球墨铸铁管铺设48米。截至目前,合成氨片区累计完成地管施工15184米,完成总量81.5%。

2、建筑工程施工

⑴联碱一标段完成101b联碱办公楼二层柱、三层板模板安装、钢筋绑扎、混凝土浇筑完成总量的80%;152中央控制室屋面梁板模板支架搭设完成总量的60%;完成340机电仪维修厂二层模板安装、钢筋绑扎、混凝土浇筑;完成534碱包装及储运装置基础模板安装、混凝土浇筑;完成531轻灰工段A~C轴基础模板安装,531轻灰厂房煅烧炉周围换填,532重灰工段煅烧炉周围换填完成总量的50%,510重碱车间蒸吸工段非标设备基础开挖完成总量的80%;完成508机柜间基础承台混凝土浇筑;完成509机柜间基础防腐、土方回填,501变电所基础垫层浇筑。

⑵联碱二标段完成612、613挡墙钢筋绑扎,610澄清桶B梁筋绑扎完成总量的90%,完成610澄清桶A梁、板砼浇筑,523罐区砼浇筑完成总量的67%,523罐区基础钢筋绑扎完成总量的85%,523结晶分离工段框架B/C轴梁底模板安装完成,罐区基础钢筋绑扎完成总量的30%,完成614循环水水池桩头焊接锚固筋,水池筏板钢筋完成23t。

⑶联碱三标段完成420脱盐水站基础钢筋下料,垫层浇筑,小苏打装置基础破桩完成总量的50%,完成402净水站加药间基础钢筋模板,402反应沉淀池、V型滤池防水层制作,完成430污水脱泥厂房基础浇筑,430好氧池开挖已完成总量的50%,完成118停车办公区基础浇筑,完成事故水池钢板桩打设及支护。

⑷合成氨一标段完成101a合成氨办公楼三层板混凝土养护;103综合楼三层梁板面养护;157备品备件库基础柱封模;102食堂浴室柱植筋;104气防站平整场地;505厂前区变电所土方回填,平整场地;换热站280a承台地梁垫层浇筑。

⑸合成氨二标段完成711煤浆制备基础混凝土养护,基础模板拆除,梁底防腐,820合成氨装置循环水站塔下水池1池壁钢筋绑扎;防雷接地安装;堆场混凝土浇筑;塔下水池2垫层支模;164临时渣库承台及地梁基础钢筋绑扎;762空压-压缩机厂房基础钢筋绑扎;763空分后备系统基础放线;基础钢筋绑扎;159危废暂存间基础钢筋绑扎;761空分-冷箱基础模板支设;764仪表空压站基础放线,基础钢筋制作,锚固筋焊接;158化学品库锚固筋焊接;271原料煤储运-破碎楼基坑开挖;712桩位纠偏。

⑹合成氨三标段完成754氨库B罐顶板环梁钢筋安装60%,完成C罐顶板底模安装;完成720变换3#框架基础养护,2#框架基础垫层混凝土浇筑;201焚烧炉完成防腐;低温甲醇洗完成桩顶锚固筋焊接,基础承台钢筋安装40%,破桩完成;合成氨事故池(含雨水监控池)第一层土方开挖完成;合成气压缩完成基底清槽60%,基础垫层模板安装30%。

四、物资采购开展情况

完成设备招标提案7项;新增采购计划6项;比价采购1项。截至目前,累计完成采购招标189项,3646台(套),总计合同金额170488.11万元。
